Obra estadio monumental se encuentra paralizado por falta de absolución de consulta de la cobertura metálica.

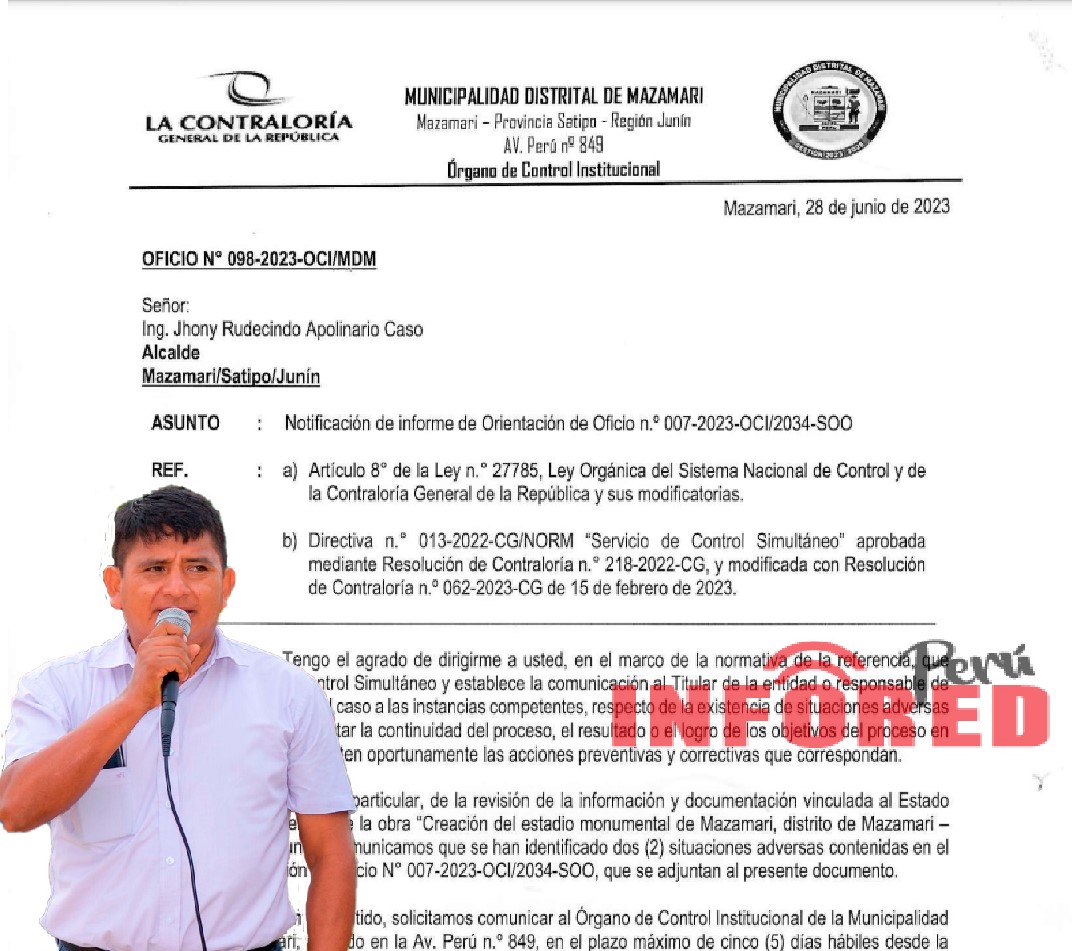

6/07/2023 La Contraloría General de La República envió un oficio N° 098 – 2023 – OCI/MDM al alcalde Jhony Rudecindo Apolinario Caso, según la notificación del informe de Orientación de oficio N° 007 – 2023 para que adopte las acciones preventivas y correctivas en un plazo máximo de cinco días hábiles desde la comunicación de la presente.
El 10 de mayo de 2023, la Municipalidad Distrital de Mazamari y el consorcio Mazamari, en el centro de conciliación extrajudicial “Divinum Justus Judex”1 suscribieron el acta de conciliación extrajudicial N.° 015-20232 por acuerdo total de las partes, con el objeto de establecer la fecha de reinicio de la obra “Creación del estadio monumental de Mazamari, distrito de Mazamari – provincia de Satipo – Junín” III Etapa; realizando los siguientes acuerdos.
PRIMERO: la Municipalidad Distrital de Mazamari, se COMPROMETE a dejar sin efecto lo actuado respecto al reinicio de obra realizada con fecha 10 de abril del 2023.
SEGUNDO: Las partes refieren que el reinicio de obra se dará una vez notificada la absolución de consulta de la cobertura metálica.
TERCERO: La Municipalidad Distrital de Mazamari, se COMPROMETE a notificar con 07 días de anticipación para el reinicio de la obra.
CUARTO: Las partes acuerdan que la ejecución de la obra se realizará de acuerdo al expediente técnico y ante cualquier retraso se procederá conforme a Ley.”Al respecto, a la fecha no se ha efectuado la absolución de la consulta realizada por el contratista respecto a la cobertura metálica de la obra, situación que conlleva al retraso en el reinicio de la ejecución de la obra.
Seguidamente durante la inspección física realizada el 14 de junio de 2023 en el recinto deportivo denominado estadio Monumental de Mazamari ubicado en el distrito de Mazamari, se constató entre otras metas, la construcción de una tribuna de concreto armado y la construcción de rampas en la tribuna ya existente, ejecutados por el Consorcio Mazamari, observándose durante el recorrido efectuado, lo siguiente:

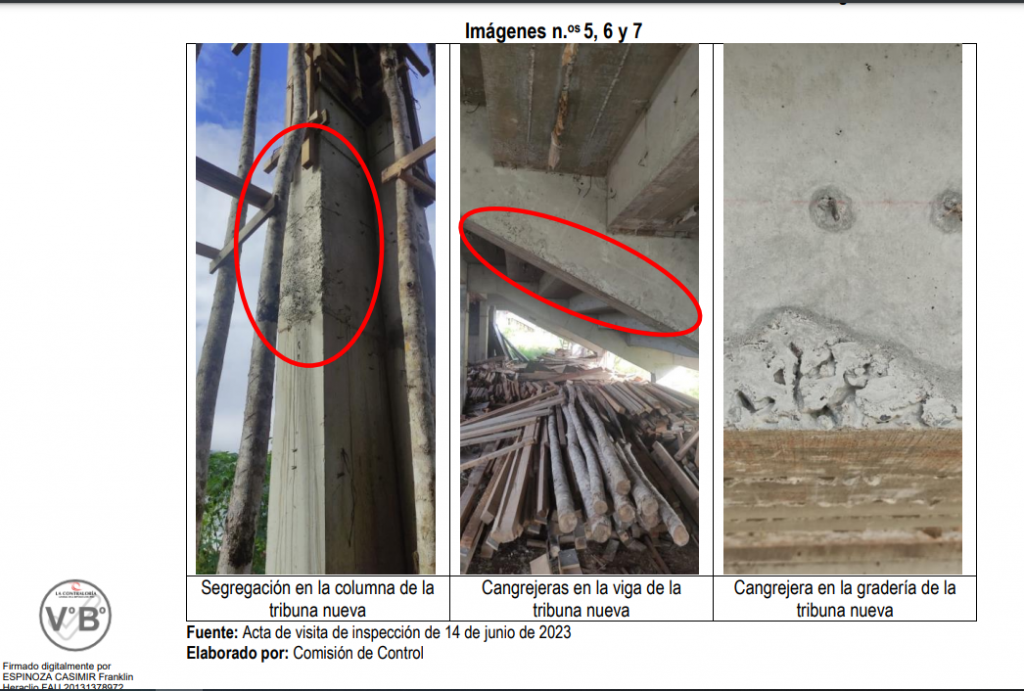

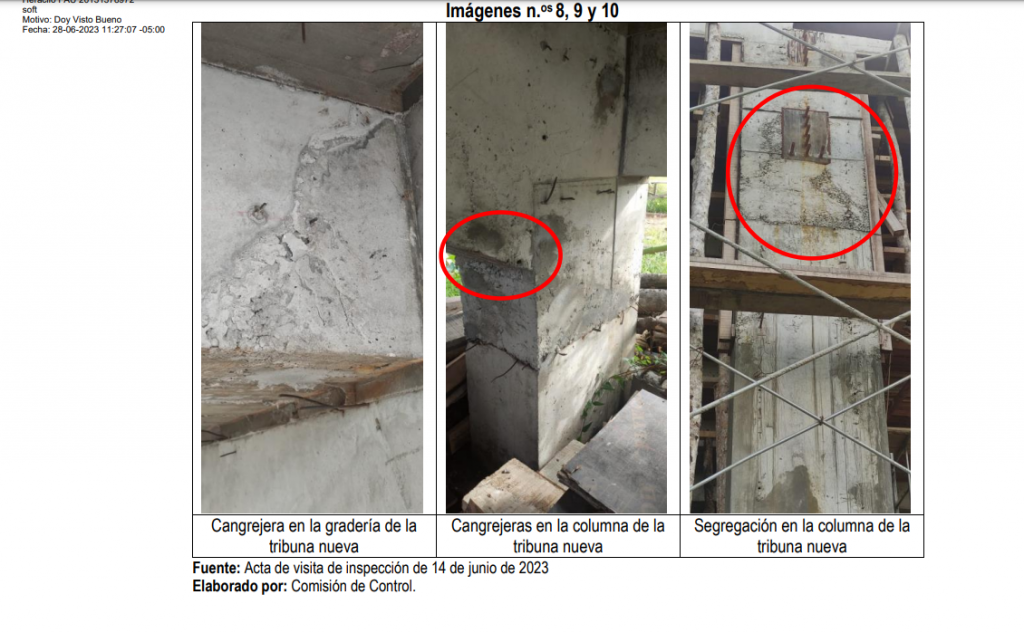

Se observó acero de refuerzo expuesto a la intemperie en elementos estructurales como vigas, graderías y columnas (falta de recubrimiento) en la construcción de la tribuna nueva y las rampas de la tribuna existente, tal como se muestra en las imágenes siguientes:
Situaciones Adversas
- consulta efectuada por el contratista respecto a la cobertura metálica no habría sido absuelta oportunamente por la entidad, conllevando al retraso del reinicio de la ejecución de la obra, que conllevarían ampliaciones de plazo y mayores gastos generales en perjuicio de la entidad.
- incumplimiento de especificaciones técnicas en partidas ejecutadas en la tribuna y rampas del recinto deportivo, pone en riesgo la seguridad estructural para prestar el servicio deportivo a la población beneficiaria, con ello el cumplimiento del objetivo del proyecto.
